End-to-End-Prozess · Fernwärmeanschluss

Lead-to-Activation

Vom ersten Kundeninteresse bis zum Lieferbeginn: wie Process Intelligence Nacharbeit, saisonale Bauzeiten und Compliance-Risiken im Fernwärmeanschluss sichtbar macht – und in priorisierte Maßnahmen übersetzt.

Was ist Lead-to-Activation?

Lead-to-Activation ist der End-to-End-Prozess vom angelegten Lead bis zur aktiven Leistung beim Kunden. Im Fernwärmeanschluss umfasst er Vertrieb und Angebot, die parallele Koordination von Tiefbau, Material und Hausanschluss, Bau und Inbetriebnahme sowie Übergabeprotokoll, Abrechnung und Lieferbeginn. Aus Kundensicht klingt das einfach – Interesse, Angebot, Vertrag, Bau, Anschluss, Wärme. Tatsächlich gehört er zu den komplexesten Prozessen der Energieversorgung.

Hinweis: Die gezeigten Kennzahlen stammen aus einem synthetischen Demonstrationsdatensatz. Sie veranschaulichen Analysewege und methodische Zusammenhänge und sind keine Produktivkennzahlen eines Kunden.

Auf einen Blick

13 %

Angebote in Nacharbeit

154 von 1.208 Vorgängen zwischen Angebotserstellung und -versand

+20 Tage

Baudauer im Winter

Wiederkehrendes saisonales Muster von November bis März

121

Lieferbeginn vor Protokoll

Anschlüsse liefern vor finalisiertem Übergabeprotokoll, 45 überspringen es ganz

119

Fehlende Genehmigungen

von 1.208 Fällen ohne rechtzeitige behördliche Genehmigung vor Baustart

Der Prozess in vier Phasen

Schon vor dem Auftrag liegen Informationen in unterschiedlichen Systemen und Objekten. Nach dem Auftrag verzweigt der Ablauf in parallele Stränge, die vor Bau, Inbetriebnahme, Abrechnung und Lieferbeginn wieder zusammengeführt werden müssen.

Phase 1

Vertrieb: vom Lead zum Auftrag

Ein Lead wird angelegt und qualifiziert. Für qualifizierte Leads folgt eine technische Kalkulation, auf deren Basis das Angebot erstellt, versendet und schließlich als Vertrag unterzeichnet wird.

Geschäftsobjekte

  • Lead
  • Kalkulation
  • Angebot
  • Vertrag
  • Auftrag
  1. Lead angelegt
  2. Lead qualifiziert
  3. Technische Kalkulation abgeschlossen
  4. Angebot erstellt
  5. Angebot versendet
  6. Vertrag unterzeichnet
  7. Auftrag erhalten

Leitfrage

Wie oft muss ein Angebot zurück in die Nacharbeit – und warum?

Phase 2

Gewerkekoordination: parallele Stränge bis zum Baustart

Nach dem Auftrag laufen mehrere Stränge gleichzeitig. Sie haben unterschiedliche Laufzeiten, Objekte und Kardinalitäten – ein einzelner Anschluss kann mehrere Bestellungen, Lieferungen und Rechnungen erzeugen.

Geschäftsobjekte

  • Auftragsposition
  • PSP-Element
  • Bestellung
  • Lieferung
  • Rechnung
  • Genehmigung

Hausanschluss & Bauplanung

  1. 1Auftragsposition Installation
  2. 2PSP-Element
  3. 3Auftragsplan
  4. 4Installationsplanung

Fremdleistung & Tiefbau

  1. 1Auftragsposition Fremdleistung
  2. 2Bestellung Subunternehmer
  3. 3Behördliche Genehmigung

Material: Rohre, Kabel, Anlagen

  1. 1Bestellung
  2. 2Lieferung
  3. 3Rechnungseingang
  4. 4Zahlung

Leitfrage

Welche Voraussetzung hält den gemeinsamen nächsten Schritt – den Baustart – zurück?

Phase 3

Bau & Inbetriebnahme

Erst wenn alle Stränge zusammengeführt sind, beginnt die Baudurchführung. Auf das Bauende folgen Abnahme und technische Inbetriebnahme. Werden mehrere Anschlüsse zu einer Tiefbaumaßnahme gebündelt, hängen die Fälle zusätzlich voneinander ab.

Geschäftsobjekte

  • Baumaßnahme
  • Anschluss
  • Abnahme
  1. Baudurchführung Start
  2. Baudurchführung Ende
  3. Abnahme
  4. Inbetriebnahme

Leitfrage

Welcher Teil der Bauausführung wird langsamer, ab wann, wie stark – und wiederholt es sich?

Phase 4

Übergabe, Abrechnung & Lieferbeginn

Das Übergabeprotokoll muss vor dem Lieferbeginn bestimmte Zustände erreichen. Parallel läuft die kaufmännische Finalisierung mit der Faktura.

Geschäftsobjekte

  • Übergabeprotokoll
  • Rechnung
  • Liefervertrag
  1. Übergabeprotokoll erstellt
  2. Übergabeprotokoll in Bearbeitung
  3. Übergabeprotokoll finalisiert
  4. Faktura
  5. Lieferbeginn

Leitfrage

Waren zum Zeitpunkt des Lieferbeginns alle Voraussetzungen erfüllt?

Ein Geschäftsfall ist nicht dasselbe wie ein einzelnes Geschäftsobjekt. Entscheidend ist, dass die Analyse Objekte und ihre Beziehungen erhält, statt sie früh in einen flachen Eventlog zu aggregieren – nur so lässt sich jedes Finding bis zu den betroffenen Aufträgen, Bestellungen oder Protokollen zurückverfolgen.

Vier Findings entlang des Prozesses

Die folgenden Auffälligkeiten wurden mit Noreja aufgedeckt. Jede beantwortet eine konkrete Fachfrage – und verschiebt sie von „Was ist passiert?“ zu „Warum ist es passiert und was folgt daraus?“.

Finding 1 · Vertrieb

Jedes achte Angebot geht zurück in die Nacharbeit

Statt jede Wiederholung als neue Prozessvariante zu zählen, wird sie fachlich als Nachbearbeitung interpretiert: ein wiederkehrendes Rework-Muster, das den Vertragsabschluss verzögert und Vertriebskapazität bindet.

Dasselbe Muster tritt später erneut auf: In der Faktura ist in rund 106 von 1.089 Vorgängen eine spätere Nachbearbeitung sichtbar. Rework ist damit kein Einzelfall einer Abteilung, sondern ein prozessübergreifendes Thema.

154 / 1.208

Nachbearbeitungen zwischen „Angebot erstellt“ und „Angebot versendet“ (≈ 13 %)

Statt „Welche Variante ist das?“

fragt die Analyse: „Welches Fehlermuster liegt vor, warum entsteht es und welche Auswirkung hat es?“

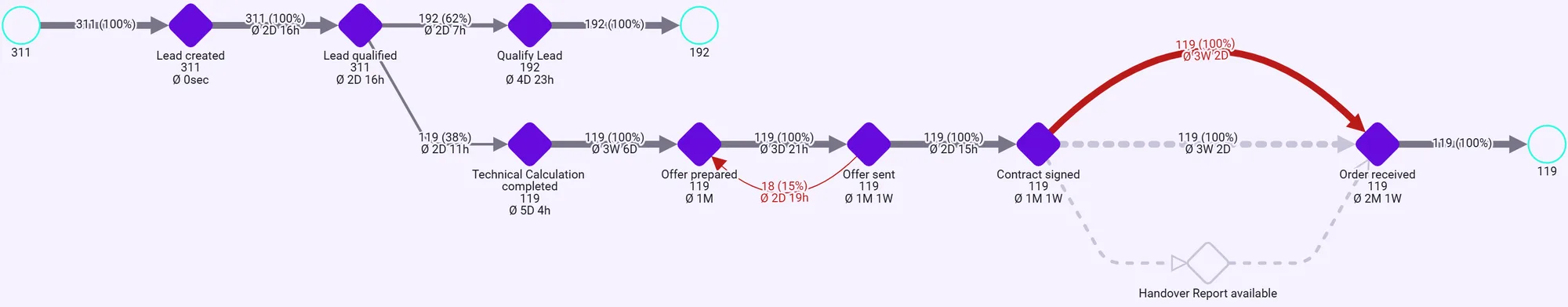

Prozessgraph Vertrieb im Fernwärmeanschluss: Rückläufer von „Offer sent“ zu „Offer prepared“ als Nacharbeit markiert
Nacharbeit im Angebotsprozess: Rückläufer zwischen „Offer prepared“ und „Offer sent“.

Finding 2 · Bau

Die Baudurchführung wird im Winter systematisch langsamer

Eine lange Durchlaufzeit in einem einzelnen Fall sagt wenig aus. Deshalb wird dieselbe Aktivität über alle Prozessinstanzen betrachtet und daraus eine Zeitreihe erzeugt: Ab November steigt die Dauer der Baudurchführung spürbar an, bleibt über die Wintermonate erhöht und geht ab April wieder zurück.

Die Zeitreihe bleibt mit der Prozessstruktur verbunden und lässt sich auf konkrete Zeiträume, Fälle und Objekte zurückführen.

≈ 20 Tage

längere Baudurchführung in den Wintermonaten

Statt „Ist der Prozess im Winter langsamer?“

fragt die Analyse: „Welcher konkrete Teil wird langsamer, ab wann, wie stark – und wiederholt es sich?“

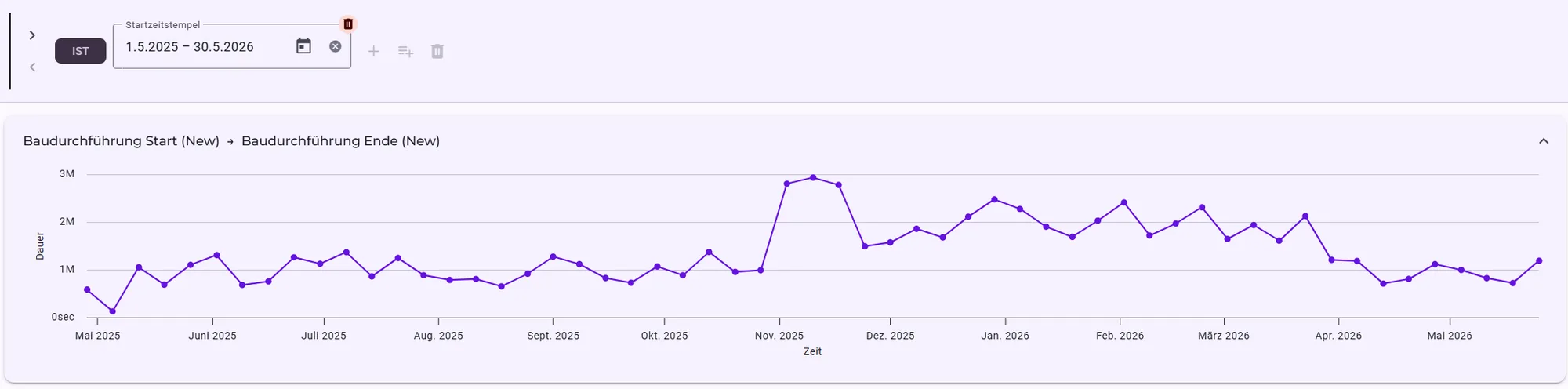

Zeitreihe der Dauer von Baudurchführung Start bis Ende, Mai 2025 bis Mai 2026, mit deutlichem Anstieg ab November
Zeitreihe der Baudurchführung (Start → Ende): Anstieg der Dauer über die Wintermonate.

Finding 3 · Compliance

Lieferbeginn vor finalisiertem Übergabeprotokoll

Das Übergabeprotokoll muss vor dem Lieferbeginn bestimmte Zustände erreichen. Die fachliche Frage wird damit wichtiger als die reine Eventfolge.

Gerade bei Vor-Ort-Prozessen ist eine Unterscheidung entscheidend: Ein verspäteter Zeitstempel im ERP – etwa durch fehlende Konnektivität oder spätere Synchronisierung – muss nicht bedeuten, dass der reale Prozess verspätet war. Prozessfehler und Datenfehler sehen im Eventlog gleich aus, erfordern aber völlig unterschiedliche Maßnahmen.

121 · 45

Anschlüsse liefern vor Finalisierung (≈ 11 %) · Finalisierung ganz übersprungen (4,1 %)

Statt „In welcher Reihenfolge liefen die Events?“

fragt die Analyse: „Waren zum Zeitpunkt des Lieferbeginns alle Voraussetzungen erfüllt?“

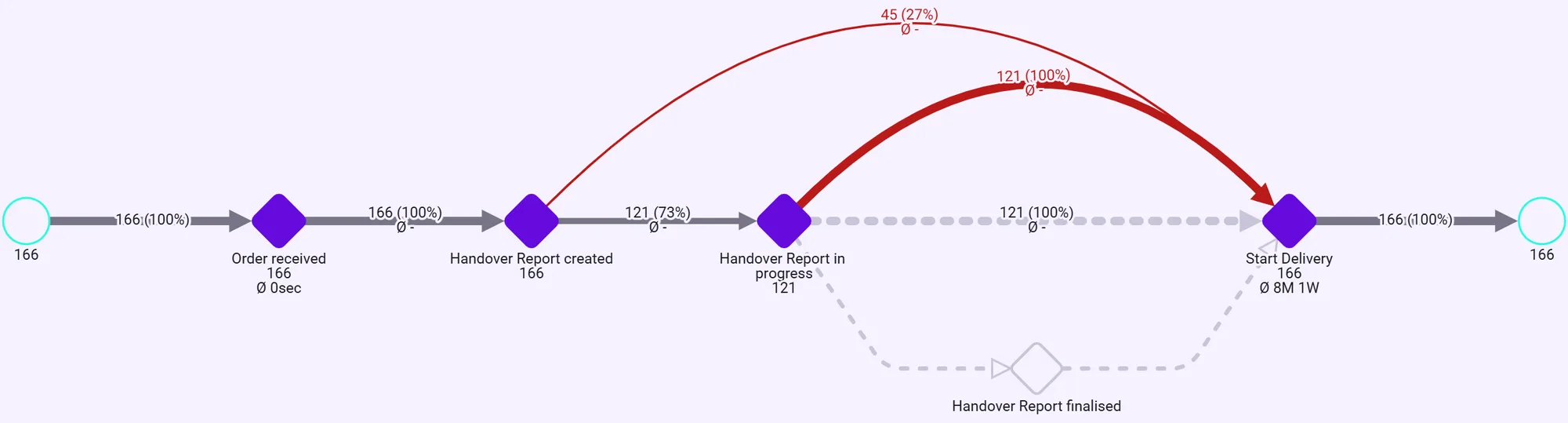

Prozessgraph Übergabeprotokoll: Pfade von „Handover Report created“ und „in progress“ direkt zu „Start Delivery“, am Zustand „finalised“ vorbei
Compliance-Sicht auf die Übergabeprotokolle: nicht alle Anschlüsse erreichen die erwarteten Zustände vor dem Lieferbeginn.

Finding 4 · Gewerkekoordination

Der Baustart hängt an mehreren Voraussetzungen gleichzeitig

Nicht eine einzelne Aktivität bestimmt, wann gebaut werden kann – mehrere Voraussetzungen müssen gemeinsam erfüllt sein. 393 Anlagen mussten bei einem anderen Lieferanten beschafft werden, weil der erste nicht liefern konnte; in 119 von 1.208 Fällen fehlt die rechtzeitige behördliche Genehmigung; in Einzelfällen startet der Bau trotz abgeschlossener Technik nicht, weil eine kaufmännische Voraussetzung wie die Kundenanzahlung fehlt.

Das ist der Kern der kausalen Prozesslogik: nicht nur zu kennen, was passiert ist, sondern welche Voraussetzung fehlt, damit der nächste Schritt erfolgen kann.

393 · 119

Anlagen bei Zweitlieferant beschafft · Fälle ohne rechtzeitige Genehmigung

Statt „Welche Aktivität dauert am längsten?“

fragt die Analyse: „Welche Voraussetzung hält den gemeinsamen nächsten Schritt zurück?“

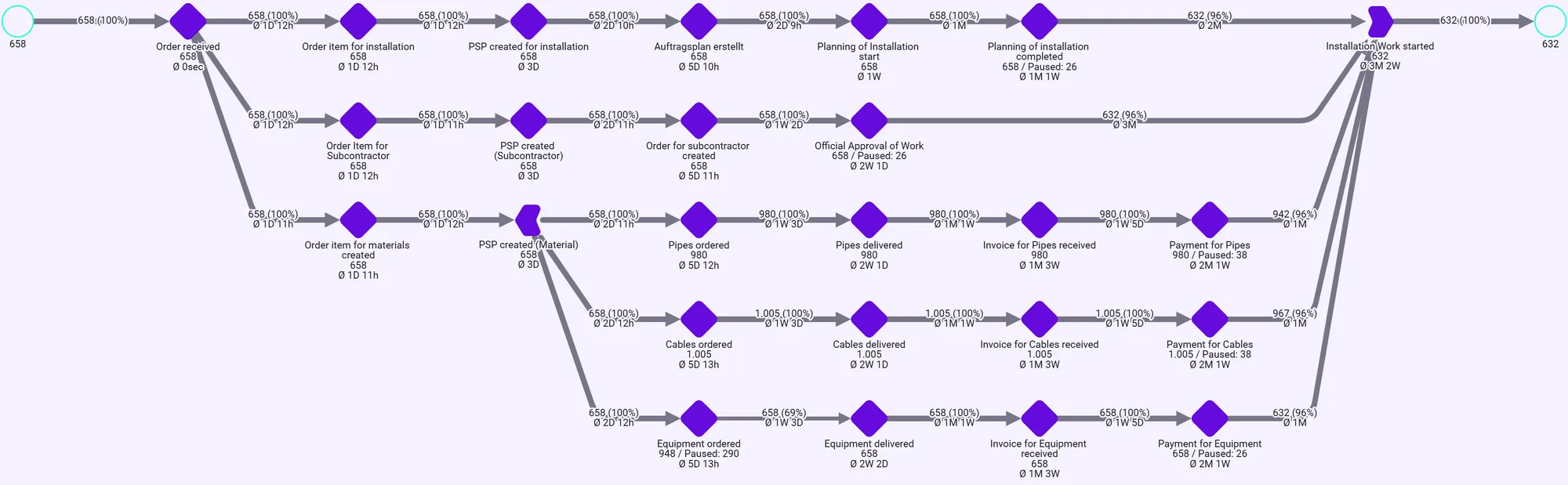

Prozessgraph der parallelen Gewerke vor dem Baustart: Installation, Fremdleistung sowie Materialstränge für Rohre, Kabel und Anlagen
Parallele Gewerke vor dem Baustart: Fremdleistung, Hausanschluss und Materialstränge laufen gleichzeitig.

Wo die größten Zeithebel liegen

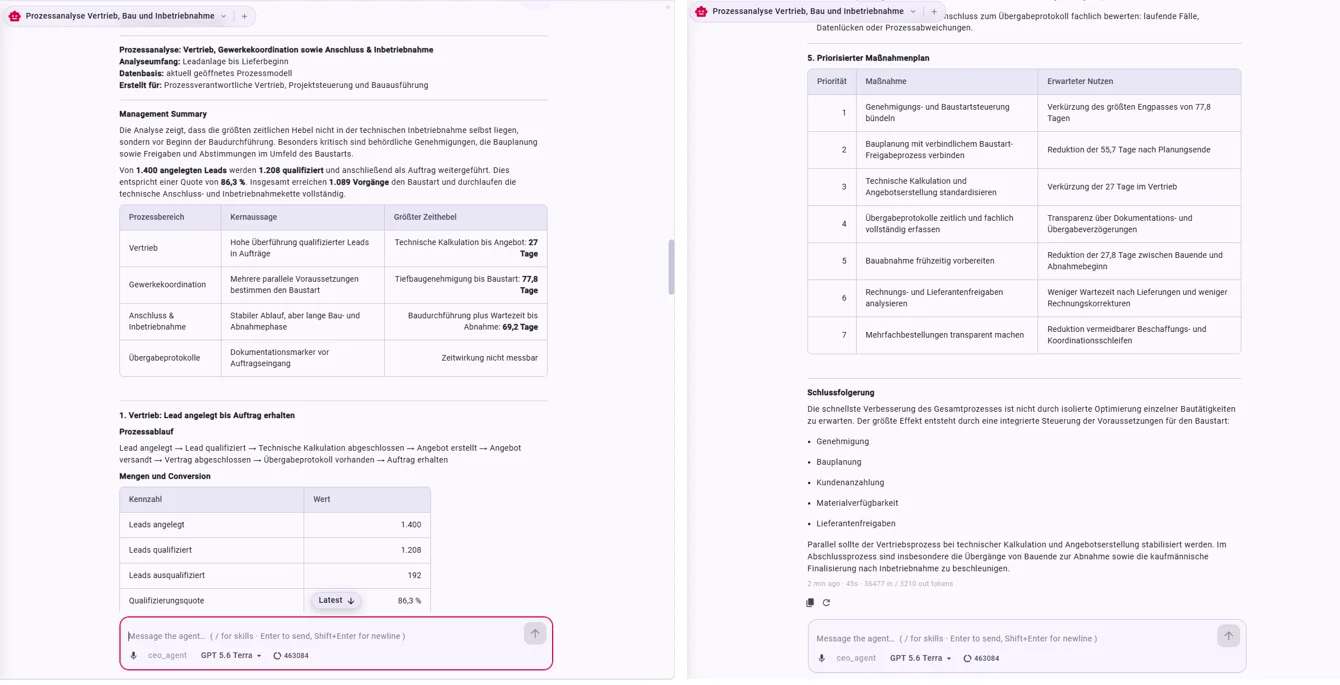

Der KI-Assistent Minerva fasst die Prozessbereiche zusammen und benennt die größten Zeithebel. Der Prozessmanager beginnt mit einer Fachfrage – statt zuerst View, Filter und Visualisierung wählen zu müssen.

ProzessbereichKernaussageGrößter ZeithebelDauer
VertriebHohe Überführung qualifizierter Leads in AufträgeTechnische Kalkulation bis Angebot27 Tage
GewerkekoordinationMehrere parallele Voraussetzungen bestimmen den BaustartTiefbaugenehmigung bis Baustart77,8 Tage
Anschluss & InbetriebnahmeStabiler Ablauf, aber lange Bau- und AbnahmephaseBaudurchführung plus Wartezeit bis Abnahme69,2 Tage
ÜbergabeprotokolleDokumentationsmarker vor AuftragseingangZeitwirkung nicht messbar
Minerva-Management-Summary zur Prozessanalyse Vertrieb, Bau und Inbetriebnahme mit Tabelle der Zeithebel und priorisiertem Maßnahmenplan
Minerva fasst Prozessbereiche zusammen und identifiziert die größten Zeithebel.

Vom Finding zur priorisierten Maßnahme

Ein Finding verbessert noch keinen Prozess. Im Impact Board werden Findings nach Wirkung, Umsetzungsaufwand und Ungewissheit bewertet – Process Excellence und Fachbereich entscheiden gemeinsam, welche Maßnahme sich wirtschaftlich und organisatorisch lohnt.

Einordnung im Impact Board

Quick Wins
Hohe Wirkung, geringer Aufwand
Strategisch
Hohe Wirkung, höherer Aufwand
Low Priority
Geringe Wirkung, geringer Aufwand
Verschieben
Geringe Wirkung, hoher Aufwand

Kosten- und Wirkungskategorien

  • Wartezeit
  • Ressourcenverschwendung
  • SLA-Verletzung
  • Kapitalbindung
  • Entgangener Umsatz
  • Compliance-Risiko
  • Nacharbeit
Priorisierter Maßnahmenplan
PrioritätMaßnahmeErwarteter Nutzen
1Genehmigungs- und Baustartsteuerung bündelnVerkürzung des größten Engpasses von 77,8 Tagen
2Bauplanung mit verbindlichem Baustart-Freigabeprozess verbindenReduktion der 55,7 Tage nach Planungsende
3Technische Kalkulation und Angebotserstellung standardisierenVerkürzung der 27 Tage im Vertrieb
4Übergabeprotokolle zeitlich und fachlich vollständig erfassenTransparenz über Dokumentations- und Übergabeverzögerungen
5Bauabnahme frühzeitig vorbereitenReduktion der 27,8 Tage zwischen Bauende und Abnahmebeginn
6Rechnungs- und Lieferantenfreigaben analysierenWeniger Wartezeit nach Lieferungen und weniger Rechnungskorrekturen
7Mehrfachbestellungen transparent machenReduktion vermeidbarer Beschaffungs- und Koordinationsschleifen

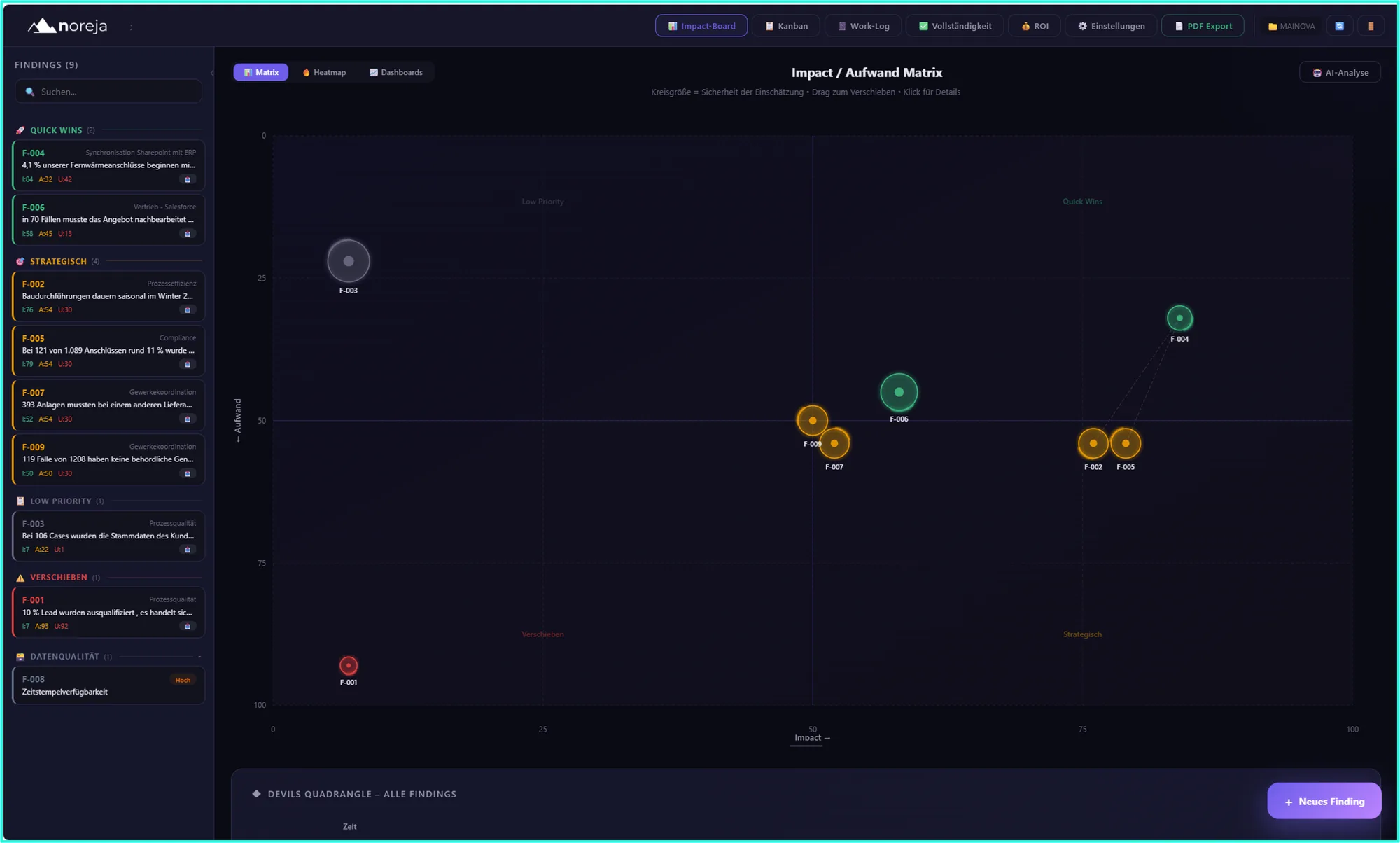

Noreja Impact Board mit Impact-/Aufwand-Matrix: Findings des Fernwärmeanschlusses eingeordnet als Quick Wins, strategisch, Low Priority und verschieben
Impact-/Aufwand-Matrix: Findings werden nach Wirkung und Umsetzungsaufwand priorisiert.

Der Kreislauf: Insight → Action → Impact → Feedback

Der Verbesserungsprozess endet nicht bei der Umsetzung. Die Frage lautet nicht „Haben wir jetzt KI eingesetzt?“, sondern „Ist der Prozess dadurch schneller, stabiler oder qualitativ besser geworden?“

  1. 1

    Insight

    Fehlermuster, Zeitreihe oder fehlende Voraussetzung erkennen

  2. 2

    Action

    Maßnahme ableiten, bewerten und priorisieren

  3. 3

    Impact

    Wirkung wirtschaftlich beziffern und umsetzen

  4. 4

    Feedback

    Wirkung erneut gegen die Prozessdaten messen

Nach jeder Maßnahme prüfen

  • Hat sich die Durchlaufzeit tatsächlich verbessert?
  • Ist ein Fehlermuster seltener geworden?
  • Hat sich der betroffene Prozessabschnitt stabilisiert?
  • Ist die erwartete Wirkung tatsächlich eingetreten?

Vier Prinzipien für die Analyse

Granularität erhalten

Geschäftsobjekte und ihre Beziehungen werden nicht früh in einen flachen Eventlog aggregiert.

Komplexität fachlich reduzieren

Analysen beantworten konkrete Prozessfragen, ohne die zugrunde liegenden Informationen zu verlieren.

Ursachen statt nur Auffälligkeiten

Prozessverhalten wird gegen fachliche und kausale Abhängigkeiten bewertet.

Erkenntnisse operationalisieren

Findings werden zu Maßnahmen, wirtschaftlich bewertet und anschließend wieder gegen die Prozessdaten gemessen.

Häufige Fragen zu Lead-to-Activation

Was ist ein Lead-to-Activation-Prozess?

Lead-to-Activation ist der End-to-End-Prozess vom angelegten Lead bis zur aktiven Leistung beim Kunden. Im Fernwärmeanschluss reicht er von Lead-Qualifizierung, technischer Kalkulation, Angebot und Vertrag über die Koordination von Tiefbau, Material und Hausanschluss sowie Bau und Inbetriebnahme bis zu Übergabeprotokoll, Abrechnung und Lieferbeginn.

Warum ist der Fernwärmeanschluss für Process Mining besonders anspruchsvoll?

Weil der Prozess nach dem Auftrag in mehrere parallele Stränge verzweigt – Tiefbau beziehungsweise Fremdleistung, Materialbeschaffung, Hausanschluss und kaufmännische Voraussetzungen – mit unterschiedlichen Laufzeiten und Kardinalitäten. Ein Anschluss erzeugt mehrere Bestellungen, Lieferungen und Rechnungen, und gebündelte Tiefbaumaßnahmen schaffen Abhängigkeiten zwischen Fällen. Eine einzige Prozesskarte oder ein flacher Eventlog bildet das nicht ab.

Welche Engpässe zeigt die Analyse im Lead-to-Activation-Prozess?

Rund 13 % der Angebote gehen in die Nacharbeit (154 von 1.208), die Baudurchführung dauert im Winter rund 20 Tage länger, 121 Anschlüsse beginnen die Lieferung vor finalisiertem Übergabeprotokoll, und der Baustart hängt an mehreren Voraussetzungen – etwa fehlenden Genehmigungen in 119 Fällen. Der größte Zeithebel liegt zwischen Tiefbaugenehmigung und Baustart mit 77,8 Tagen.

Wie unterscheidet man einen Prozessfehler von einem Datenfehler?

Im Eventlog sehen beide gleich aus. Ein verspäteter Zeitstempel im ERP kann durch fehlende Konnektivität oder spätere Synchronisierung vor Ort entstehen, ohne dass der reale Prozess verspätet war. Erst die fachliche Bewertung gegen Objekte, Zustände und Abhängigkeiten zeigt, ob eine Prozess- oder eine Datenmaßnahme nötig ist.

Stammen die Kennzahlen von einem echten Energieversorger?

Nein. Die Kennzahlen stammen aus einem synthetischen Demonstrationsdatensatz. Sie veranschaulichen Analysewege und methodische Zusammenhänge und sind keine Produktivkennzahlen eines Kunden.

Die vollständige Case-Beschreibung

Event Knowledge Graph, Perspektiven, Fehlermuster, kausale Prozesslogik, Bündelung und der Weg vom Finding zur Verbesserungsinitiative – Schritt für Schritt im Noreja Help Center.

Case im Help Center lesen

Eigenen Prozess analysieren? Sprich mit uns.

Bereit zum Start

Deinen End-to-End-Prozess kausal verstehen — sprich mit uns

Schließe dich Unternehmen an, die mit intelligenter Prozessanalyse Wachstum und Effizienz neu definieren.
